2024年12月26日,开封城建集团与中电建合作的杞县西寨林场100MW风电项目实现全容量并网发电。至此,项目16台风机在短短13天内全部完成并网发电。

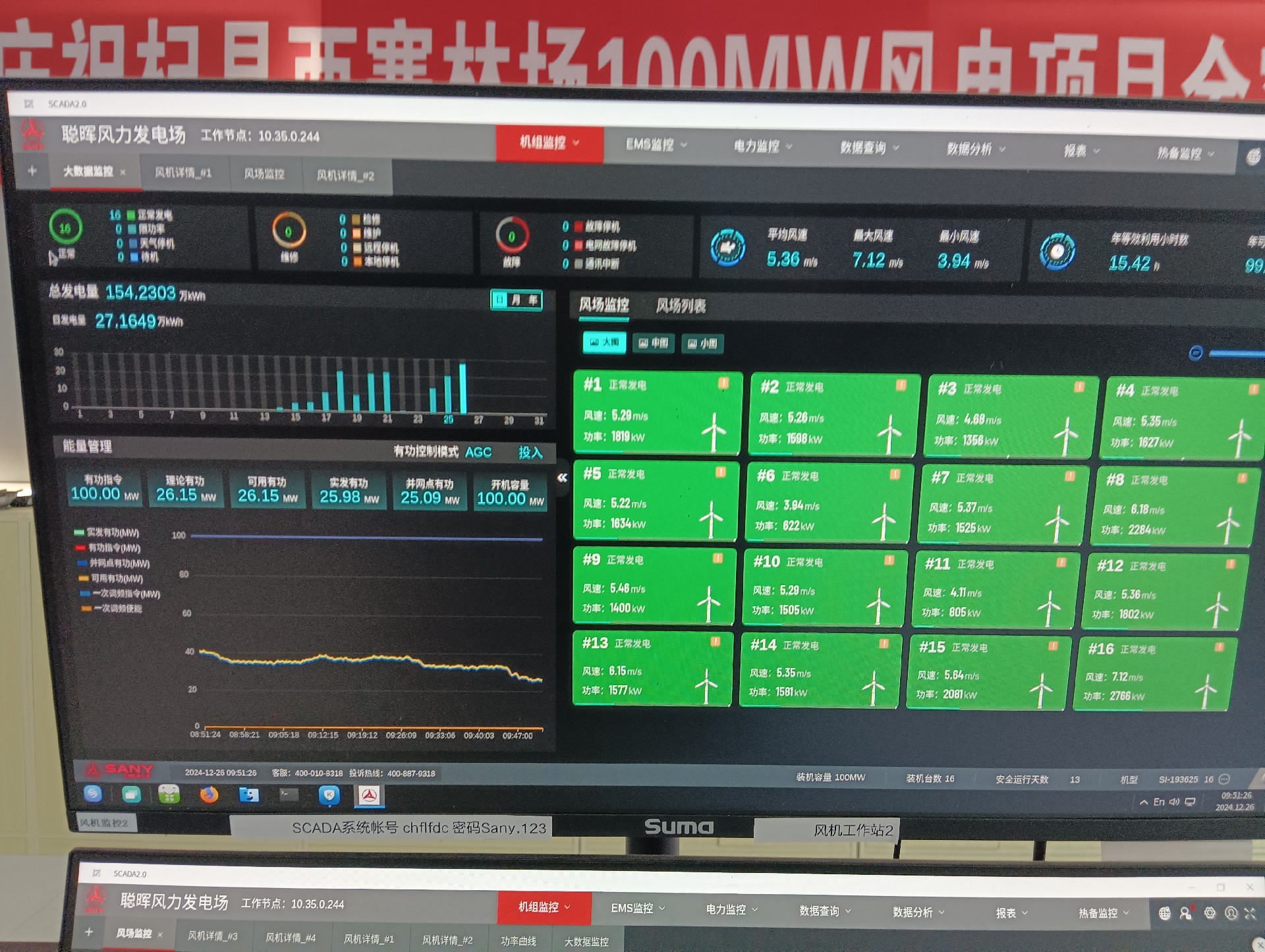

为确保项目高效推进,项目公司成立试运指挥部,组织参建单位召开试运工作部署会,全面排查设备缺陷、核定保护定值,开展全容量并网攻坚,组织技术人员24小时轮班调试,专人全天驻守升压站,密切监控线路送电情况,严格把控变压器冲击试验质量,建立快速反应机制,确保全容量并网过程安全可控。
寒冬时节,指挥部灯火通明,全体人员争分夺秒、通力协作,最终于12月26日实现全容量并网目标。该项目由16台单机容量6.25兆瓦的风力发电机组构成,是开封市重点清洁能源项目。项目全容量投运后,预计每年可提供2.4亿千瓦时的绿色电力,相当于6万户家庭一年的生活用电量。同时,每年可节约标煤7.4万吨,减少二氧化碳排放18.9万吨,为我市的县域能源结构转型和“双碳”目标实现贡献重要力量。
下一步,项目公司将全力做好试运期工作,持续优化设备参数,确保风机运行安全稳定,以实际行动践行“发展清洁能源,共享碧水蓝天”的企业使命,为推动地方经济社会绿色发展注入源源不断的清洁动力。
